Уважаемые покупатели!

Активными темпами продолжается строительство II очереди «Города на реке Тушино-2018».

В обновленных фотоотчетах на сайте можно подробно ознакомиться с ходом работ и понаблюдать, как выросли дома в июне!



Квартал 3

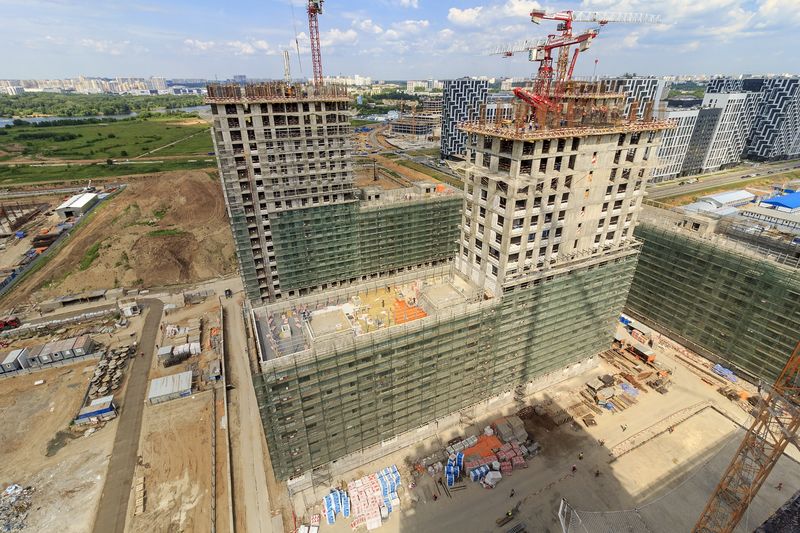

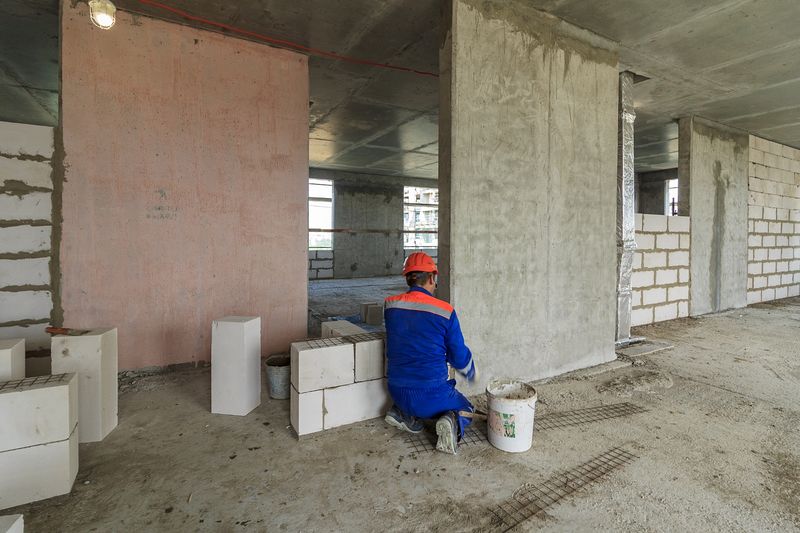

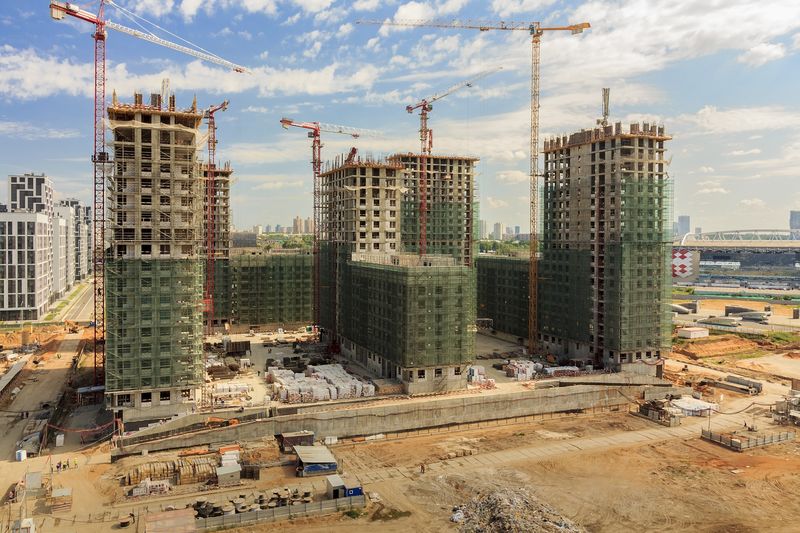

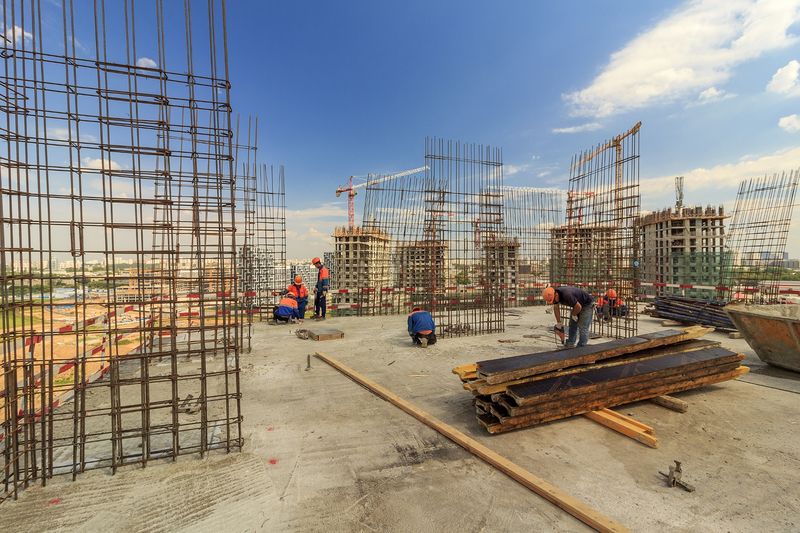

 В Квартале 3 завершается возведение конструктивной части здания. Монолитные работы ведутся на уровне 19-22 этажей высокоэтажных секций. В секции 14 отливается завершающий технический этаж. Осуществляется кладка внешних стен и межквартирных перегородок из газобетонных блоков.

По мере возведения фасадных лесов и кронштейнов фасадной системы монтируется специальный экологичный минераловатный утеплитель, обладающий повышенной  влаго- и пожаростойкостью. На жилых этажах продолжается остекление и ведется прокладка и разводка инженерных систем. В МОП выполняется стяжка пола и предчистовая отделка вертикальных поверхностей стен.

В Квартале началось формирование основы внутридворового пространства с возведения пешеходных боковых лестниц.  Эта стилобатная часть также относится к кровле подземного паркинга. В подземном паркинге в ранее подготовленных технологических помещениях различного рода начался первичный монтаж оборудования. Приятно отметить, что индивидуальный тепловой пункт Квартала 3 оснащается с опережением сроков.

В зоне МОП будущих кладовых ведется кладка напольной керамогранитной плитки.

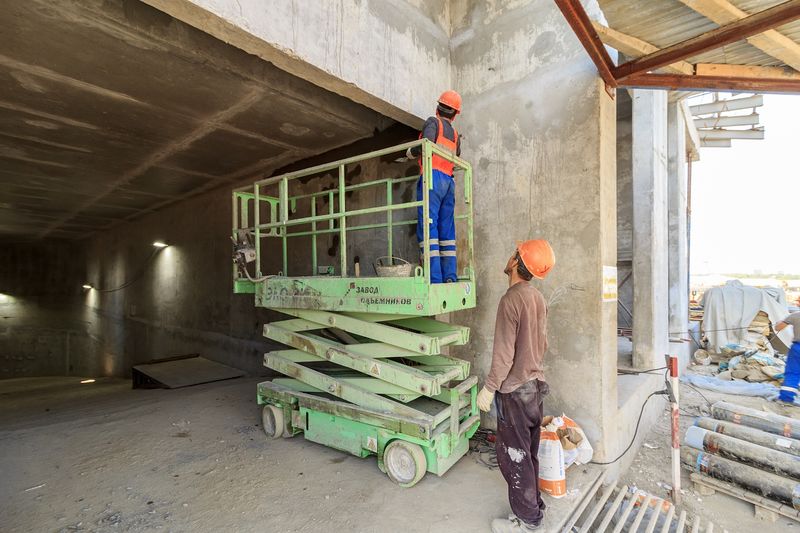

В половине секций начался  монтаж направляющих лифтового оборудования OTIS.

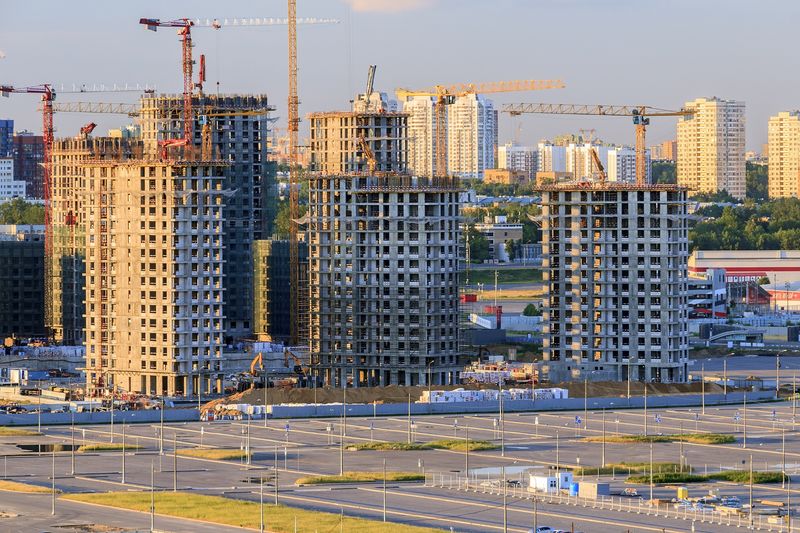

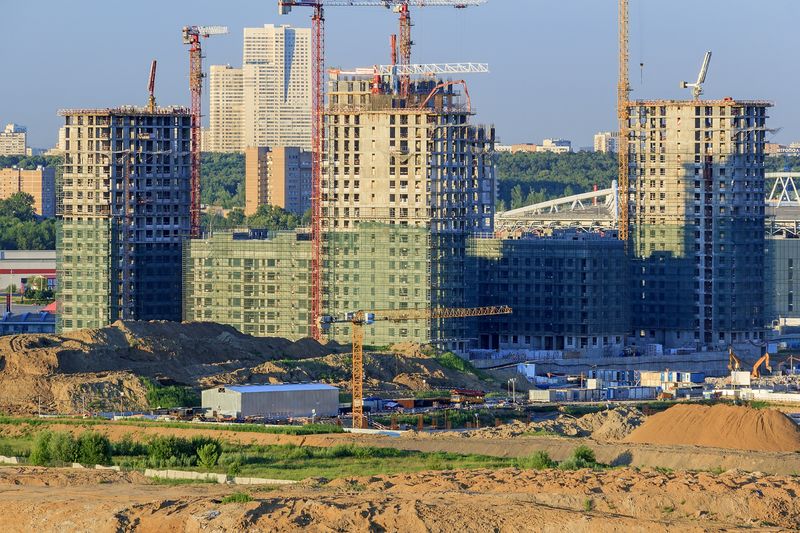

Квартал 4

Монолитные работы ведутся на уровне 15-17 этажей. Параллельно возводятся внешние и межквартирные стены из газобетонных блоков.

В двух первых секциях Квартала 4 монтируются фасадные леса и кронштейны фасадной системы. Ведется подготовка к началу остекления жилого дома.

В подземном паркинге продолжается прокладка инженерных сетей, черновая и предчистовая отделка технологических помещений и кладовых. Осуществляется стяжка пола и кладка напольной керамогранитной плитки в кладовых.

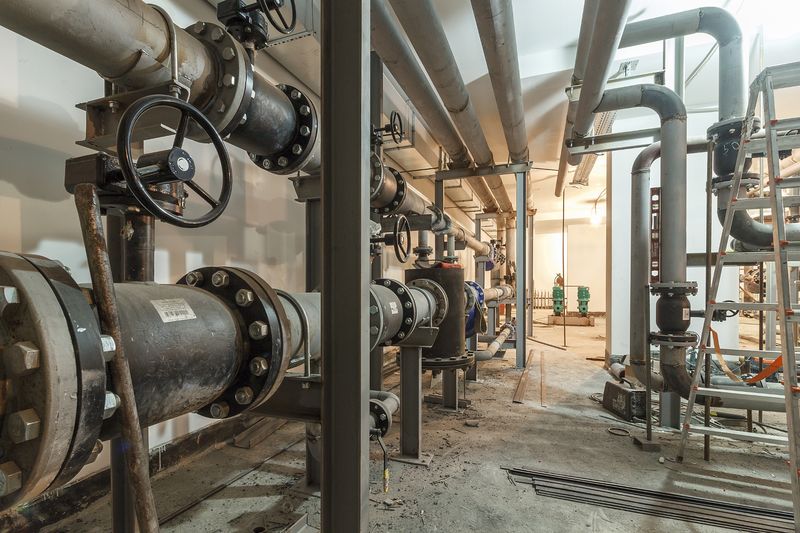

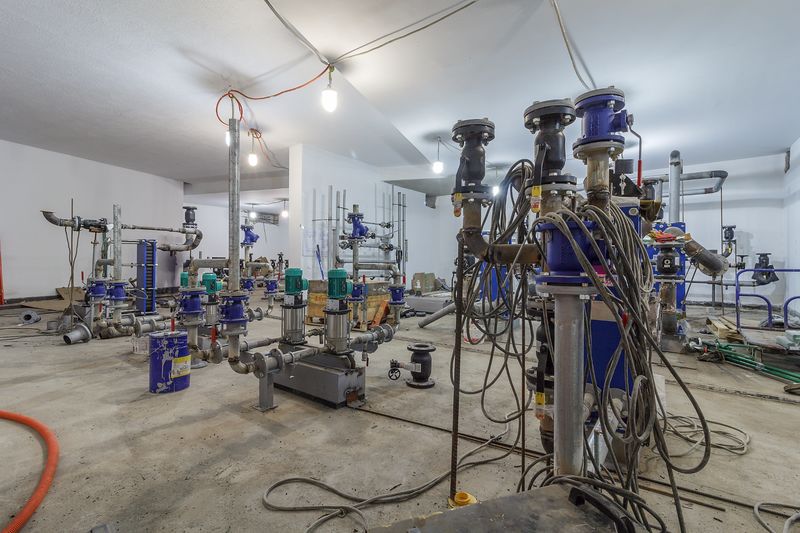

Активными темпами идет монтаж оборудования ИТП (индивидуального теплового пункта).




Квартал 5

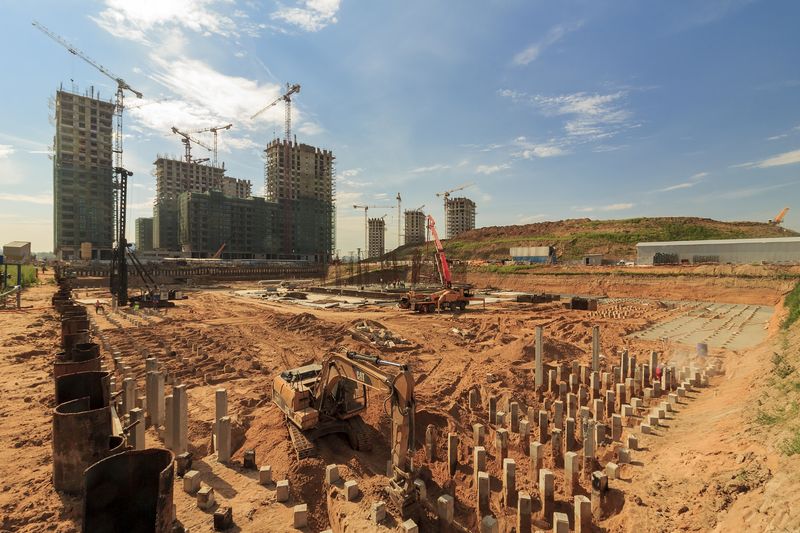

В Квартале продолжается массовая забивка свай. На текущий момент забита половина объема всего поля, около 1450 штук.

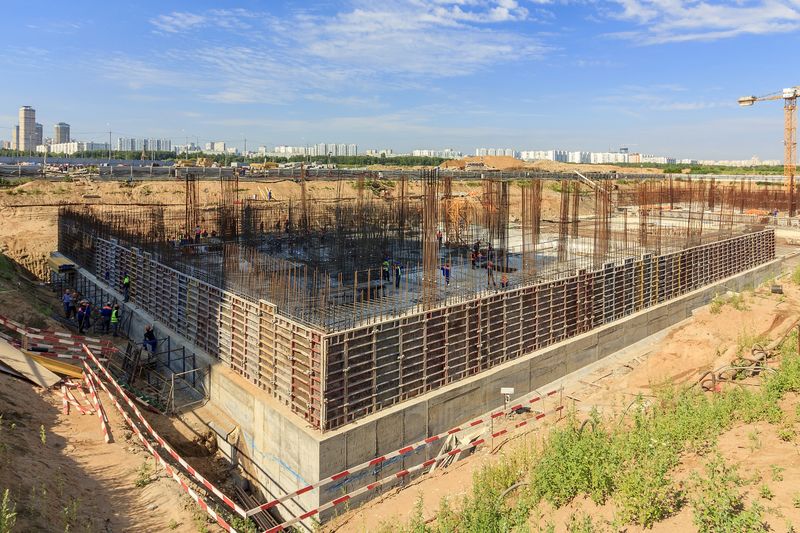

Формируется ростверк, ведется первичная гидроизоляция. В центральной части котлована будущего многоквартирного дома осуществлена заливка части фундаментной плиты.




Квартал 6

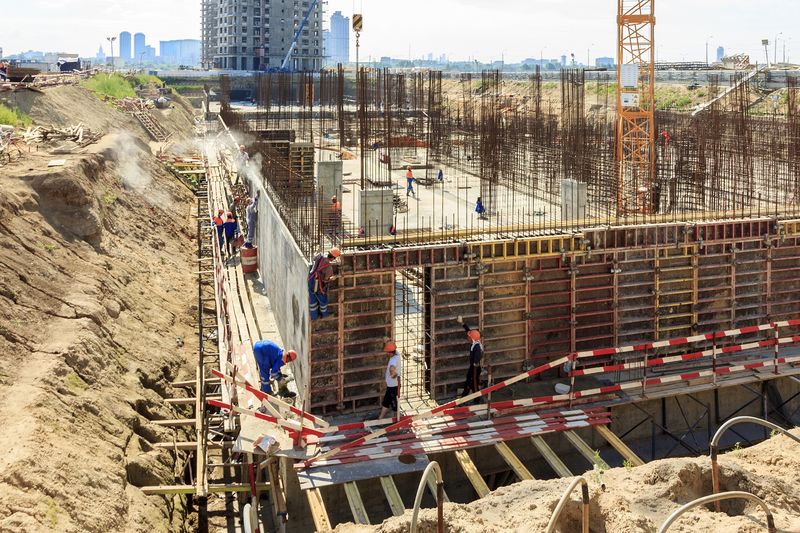

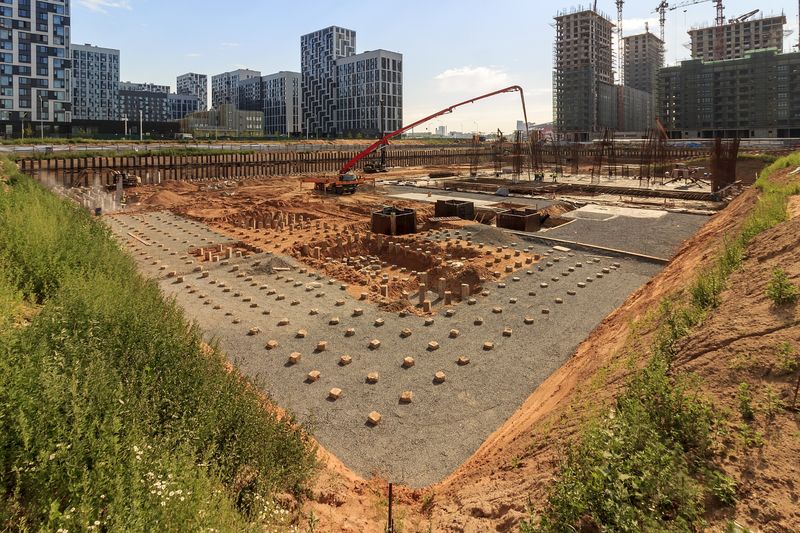

В районе секции 1 и 3 строящегося жилого дома осуществлена заливка фундаментной плиты. В центральной части котлована завершается формирование ростверка. Формируется опалубка вертикальных конструкций нижнего уровня подземного паркинга.
